供应商放的仿真动画先别急着信,进场前让他答完这8个问题

工厂仿真预算别只砸在机器人防撞。据 Visual Components 公开网络研讨会:整线缓冲、混流吞吐、软硬联调才是大头;快节拍线仿真定方向、真机定数字。进场前先让供应商答完8个问题。

业务场景 / 长尾问答

工厂上仿真,钱最容易花错的地方,不是软件贵不贵,是验收标准写歪了。

很多项目开完会,验收清单只剩一条:机器人会不会撞、够不够得着、节拍能不能报出一个数。线装起来之后才发现,缓冲不够、混流堵、换型抖、PLC 和机器人程序对不上。钱已经花了,线还得停着改。

据 Visual Components 公开网络研讨会里的行业观察,真正会翻车的变量,往往不在单机机械臂上,而在整段工艺和物流里。防撞当然要做,但它常常只是门槛。门槛当终点,预算就容易只干到半截。

先给结论:仿真预算别只砸在“机器人会不会撞”。要把输送速度、缓冲区、扰动、换型、长跑产量一起建模;关键节拍到零点几秒,仍要以真机校准。一句话立住边界:仿真定方向,真机定数字。

下面按这条结论拆开写:差在哪、概念阶段买什么、整线怎么省钱、联调为什么硬、边界怎么立、预算怎么切。

静态仿真和整线过程仿真,差在会翻车的变量

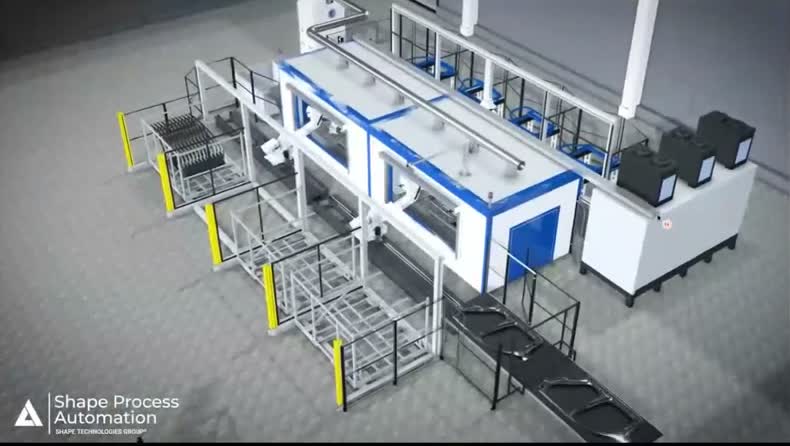

整线过程仿真示意:完整物料流、缓冲与垛盘一起进模型。图源:Visual Components 公开网络研讨会

整线过程仿真示意:完整物料流、缓冲与垛盘一起进模型。图源:Visual Components 公开网络研讨会

过去几十年,自动化集成商和工厂并不缺仿真。缺的是仿真问的问题对不对。

常见做法停在两层。一层是静态布局:设备摆哪、通道够不够、安全围栏怎么围。一层是单机可达性和节拍估算:这只手臂能不能摸到料、名义节拍是不是 9 秒还是 9.4 秒。这两层有用,但它们回答的是“这个盒子里的机械动作通不通”。

客户线一复杂,问题就变成另一张考卷。盒子外面的料怎么流?缓冲够不够?异常品怎么回?换型时整线会不会噎住?单机通了,整线照样可能不通。

研讨会上,集成侧讲得很直。他们在机器人单元里做仿真已经做了几十年,真正把眼界打开的,是把完整物料流放进模型。只盯自己那几个小盒子时,客户问不出好问题;把整线摊开,客户才会自动追问:能不能这样改?不良品怎么处理?缓冲放哪?

这才是预算该买的东西。不是多看一次动画,是把会让产线真停线的变量提前暴露。

我们在帮制造企业做数字化落地时也反复看到同类错位。工具预算批了,验收却只盯“看起来能动”。能动和能稳产,中间差一整层物流与接口。厂长真正睡不着的,很少是某只手臂会不会擦到护栏,更多是混流一上、换型一密,线能不能扛住。

还有一种更隐蔽的花法错误:把仿真当成“投标装饰”。片子渲染得很漂亮,镜头会转、灯光会亮,可模型里没有真实的产品间隔、没有换托盘、没有传感器留隙。客户看完觉得专业,进场后才发现物流根本没验过。这种钱不是花在决策上,是花在气氛上。

深圳一家做装配自动化的厂,去年吃过类似的亏。方案评审会上人人夸机器人姿态漂亮,没人追问退料回流和空箱返回占多少节拍。设备进场第三周,主通道被空箱堵住,机器人闲着,物流工在加班。后来补做整线物流模型,缓冲和回流口重排,问题才收敛。钱没少花,只是花成了两截:先买气氛,再买决策。

所以看仿真报价,别先问“渲染清不清”。先问三句:物料流进模型了没有?换型和异常回投放进去没有?验收看单机还是看整线长跑?三句里有两句含糊,预算就要重新切。

一句话:防撞是门票,不是演出本身。

若只用一句话给老板汇报仿真值不值,也可以更狠一点:这套预算有没有减少下一次停线返工的概率。减不了,就别美化成数字化成果。

客户要看到东西,才知道自己要什么

概念阶段最贵的,常常不是建模工时,是需求对不齐。

研讨会里有一句硬话,值得原样接住:“客户和用户往往要看到东西,才知道自己要什么。”话不复杂,杀伤力很大。很多工厂立项时以为需求已经写清了,其实写清的是愿望:要自动化、要提产、要少人。愿望进不了采购规格。规格要回答的是:几台设备、什么流向、缓冲多长、换型怎么切、异常怎么回。

概念仿真的价值,开场就不是证明“我们已经会做了”,而是打开对话。客户 CAD 丢进模型,快速出布局,销售、工艺、自动化、厂长站在同一张可拖拽的图前,才会出现那些本来不会写进标书的问题。

有一个细节很能说明“快”和“值”的关系。集成团队拿一个本来只想核对输送线缓冲的案子做概念,结果大约 4 小时就把取放、料架切换、卡车进出也跑起来了。问题原本很小,模型却把信息面拉大了。这不是鼓励每个询价都做好莱坞级渲染,而是提醒:概念线要快,快到能赶在需求冻结前改三轮。

夹爪和工装也是同一逻辑。按表面法向自动生成吸盘,概念阶段少手工建模,不是为了炫技,是为了让“能不能抓、抓哪几个点、换品牌机器人还通不通”这些讨论提前发生。布局拖拽可改、改完再 play,比写死一套机器人程序更适合销售和方案阶段。写死的程序适合交付;可改可播的模型适合对齐。

把概念仿真只当投标动画,预算方向从一开始就偏了。它真正该买的是需求对齐速度。

对齐速度为什么值钱?因为制造项目里最贵的返工,往往发生在“大家都以为对方懂了”。销售以为缓冲按经验放就行,工艺以为节拍表已经覆盖换型,电气以为机器人侧会自己消化间隔变化。一张能拖拽、能重播的概念线,逼每个人把假设说出来。假设说早了,改字;假设说晚了,改钢构和柜线。

概念阶段还有一个组织用法:把“看不见的否决权”提前摊开。很多项目死在隐形否决上:安全要加门、质量要加检、物流要加回,每个部门在进场后才举手。模型会上把这些手提前举起来,看起来吵,账上便宜。

整线混流验证吞吐,才是仿真真正省钱的地方

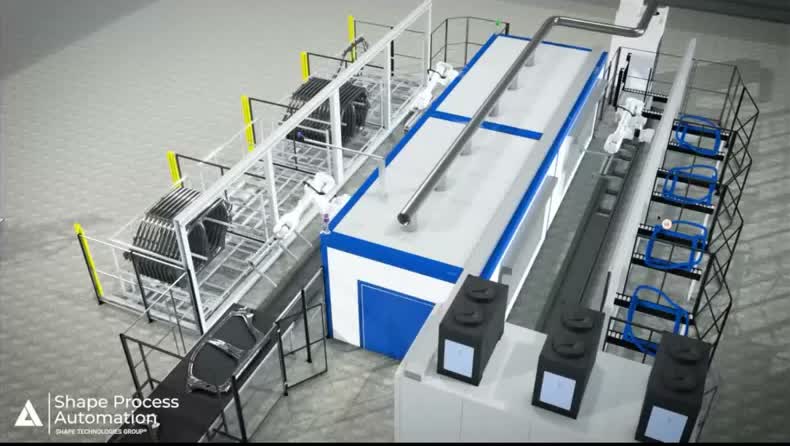

同一条线的另一视角,混流与输送同时验证。图源:Visual Components 公开网络研讨会

同一条线的另一视角,混流与输送同时验证。图源:Visual Components 公开网络研讨会

单机节拍好看,整线产量不一定好看。省钱发生在后者。

研讨会里举过一个很刺的例子:表格上写每小时 14000 瓶,人脑抓不住这个数有多疯;一旦把产品流丢上输送线,现场感立刻出来。这不是“挺多”,这是下游每一个缓冲和传感器间隙都要重新想。数字在 Excel 里是安静的,在模型里会变成拥挤、加速、缺口和堵点。

混流更是如此。多品种用颜色区分,验证缓冲与吞吐;三工位、输送、螺旋、垛盘一起跑。垛盘侧近时节拍快,换托盘时突然变慢,缓冲长度够不够、传感器间隙怎么留,都会在长跑里冒出来。这类问题,等钢结构焊完、电气柜进场再发现,改的是真金白银;在模型里改,改的是参数和布局。

所以,仿真真正省钱的地方,通常不在“少买一台机器人”,而在“少做一次因物流设计错误导致的现场返工”。机器人防撞当然要验,但它往往是门槛项,不是利润项。利润项是:混流能不能稳、缓冲会不会吃干、换型会不会把产量打穿、长跑 8 小时后有没有隐性堵点。

对中国工厂尤其如此。很多线不是单一品种长跑,而是小批量、多品种、插单频繁。你用静态节拍表证明“理论产能够”,现场却在换型窗口和在制品堆积里丢产量。整线过程仿真要回答的,正是这层。

再往细里说,扰动不该只当彩蛋。输入流带一点随机偏差,才能看出系统能吞多大波动。理想节拍和最坏节拍两端都看,还不够;中间那片“大多数日子实际会碰到的乱”,才是厂长天天要过的日子。研讨会里提到往多场景连跑的方向走,本质也是这件事:别只用一张漂亮的理想轨迹替整年排产做担保。

还有一个常见误区:把“能跑通一个示范配方”当成“能跑通排产表”。示范配方往往品种少、切换少、人员配合理想。真排产表一上,颜色混着来,空箱回流和满托切换叠在一起,原来看起来富裕的缓冲会突然变窄。仿真若只演示幸福路径,现场就会用加班弥补模型没问过的问题。

你也可以用更土的验收法:让供应商按你们最近两周的真实排产比例跑模型,而不是按宣传片配方跑。两周排产里若有 6 个品种、3 次换型、1 次插单,模型里就得看见这 6、这 3、这 1。看不见,就别签字。

整线验证还有一个容易漏的输出物:不是又一段视频,而是一张“风险清单”。哪一段缓冲临界、哪一次换型最伤产量、哪条回流最容易堵,写成三条到五条,给工艺和物流会签。视频给人感觉,清单给人动作。没有清单的整线仿真,最后多半只剩朋友圈。

软硬联调:仿真夹在真 PLC 和真机器人程序中间

这一步,才是仿真从“好看”走到“能捅出接口问题”。

据 Visual Components 公开网络研讨会,集成侧展示过这样一种联调:中间是仿真,一侧安川 MotoSim 跑真机器人程序,一侧接真 PLC,HMI 也按原功能跑起来。仿真里的箱子可以是“笨箱子”,推送和搬运逻辑交给 PLC;机器人运动则在原厂环境里跑真实程序。三边同时在线,接口对不对,比纯动画诚实得多。

他们为什么要这么做?不是为了多一层演示,而是为了在不打断海外在产线的前提下,验证新垛型、新配方。人在一地改 PLC 和机器人程序,先在联调环境里测完,再把变更送去现场做必要适配。对工厂老板来说,翻译过来就一句话:能不能把“停线试错”前置成“模型试错”。

还有一个很现场的细节。夹爪真空分区对不对,真机上有时要举起来才看得出来;模型里给真空区加指示,程序员就能提前看见有没有吸对、有没有吸够。这类问题不属于“机器人会不会撞”,却天天在调试现场吃时间。

软硬联调贵不贵?贵在人才和接口纪律,不在多买一个炫光效。它要求仿真不是营销孤岛,而是和电气、机器人、PLC 程序员共用的工作面。销售样机、项目数字孪生、营销成片,尽量共用一套模型,避免三套各说各话。研讨会上这条路径很清晰:概念销售、项目交付、营销演示,最好是同一套数字资产的不同精度版本,而不是三个脱节工程。

对我们做数字化落地的顾问团队来说,这一步的组织含义也很硬。仿真负责人如果只对“片子好不好看”负责,不对“接口能不能对上”负责,预算一定花漂。岗位说明书里若没有联调验收,软件许可证买得再齐,也只是把动画部门养肥了。

联调还有一个容易被采购忽视的点:它逼你提早把信号表、配方表、垛型表写成同一套语言。PLC 认的是地址和状态,机器人认的是点位和作业,仿真认的是物流对象。三套语言不翻译,现场就靠人肉对齐。模型联调的过程,其实是在逼这份翻译表提前出生。

若你们厂正在做“不停线改配方”,这一段尤其值得盯。在产线越稳,越不敢停;越不敢停,越需要能把变更前置验证的联调面。否则每次新产品上线,都像在真线上赌运气。

联调也不是一上来就上满配。可以分两档。

轻联调:仿真对上信号表和配方逻辑,PLC 用仿真器,机器人先用简化运动。目的是找逻辑打架。

重联调:真 PLC 工程、真机器人程序、真 HMI 功能一起挂上。目的是找“逻辑通了但现场仍会卡”的那类问题。

很多工厂适合先轻后重。轻的过不了,重的别急着开。钱按档位花,比一口吃成胖子稳。

还有一种情况别硬上重联调:现场信号表本身就乱,地址含义三个人三种说法。那种时候先整理信号表,再谈联调。否则模型会忠实地把混乱放大一遍,看起来像仿真失败,其实是基础资料没准备好。

边界必须说清:仿真定方向,真机定数字

没有边界的仿真文章,读着像广告。有边界,才像判断。

研讨会上,听众直接点破:在关键节拍评估上,要小心。原厂虚拟控制器与通用仿真环境对真实节拍的贴近程度不一样。讲者和集成侧都同意:你若关心的是 9 秒还是 9.4 秒,通用仿真常常给不出那个精度;应用越快、动作越急,偏差往往越大。关键到零点几秒级,仍要把机器人程序放进原厂控制器环境跑。

另一个细节也说明“差一点点会积成大麻烦”。切削特征很多时,每个孔差 0.1 秒,累加就会过头。所以要真实节拍,机器人程序应在它自己的环境里跑,不管品牌是哪一家。

把这两条收成工厂能用的纪律。

仿真负责回答方向问题:布局通不通、缓冲够不够、混流会不会堵、接口逻辑是否自洽、换型策略是否成立。

真机负责钉死数字问题:关键节拍、真空是否可靠、现场干涉、传感器真实响应、长时间温漂和机械间隙。

再补一条常被忽略的边界:仿真模型里的路径,不等于现场可直接复用的机器人程序。很多抓放类场景,交付时仍要转到原厂编程环境重做或精修。别把“模型跑起来了”误读成“程序交出去就能生产”。

边界写进对话,是专业;边界藏起来,是销售。工厂采购仿真服务时,不妨把这句话放进纪要:哪些验收看模型,哪些验收看真机。写清楚,后面少吵架。

快节拍线尤其别害羞。越是宣传“一秒级”“亚秒级”的场景,越要把真机校准写进合同附件。谁承诺用通用仿真锁死 0.2 秒误差,谁就该把风险写进违约条款。写不进去,就别信口头把握。

边界清楚之后,团队反而轻松。模型团队不用再假装自己能替代原厂控制器;现场团队也不用再假装“动画过了等于调试完了”。各干各的硬活,接口处用联调对接。这比互相甩锅健康。

再提醒一次来源口径。本文讨论的路径、案例细节和边界判断,均据 Visual Components 公开网络研讨会做行业观察,不是把某家集成商的客户项目写成“我们做过”。别人的成绩单可以学提问方式,不能直接贴成自己的履历。

中国工厂:仿真预算怎么切,才不像交智商税

把上面几层压成采购和立项能用的切法。

第一刀,预算别只买防撞。防撞、可达是门槛,缓冲、扰动、换型、长跑产量才是大头。若供应商报价里 80% 工时都在单机示教动画,要追问整线物流验证占多少。

第二刀,概念阶段买的是对齐速度。客户要看到东西才知道要什么,这句话对内对外都成立。对内是工艺、生产和自动化对齐;对外是和设备商、集成商对齐。概念模型要能拖、能改、能重播,不要一上来就按交付程序的精度去死磕。

第三刀,项目阶段买的是接口对得上。能接到真 PLC、真机器人程序的联调,比纯渲染更能省停线。尤其是在产线要加新配方、新垛型时,联调的价值不是面子,是少停一次产。

第四刀,快节拍线单独设验收。越快的线,越不能把仿真节拍当合同节拍。合同里写清:仿真验收看流向与逻辑;关键节拍以原厂控制器或真机标定为准。

第五刀,一套模型多用。销售演示、方案评审、电气理解垛型、营销成片,尽量复用同一模型的不同精度版本。三套脱节,表面上热闹,账上是重复建模。

研讨会里还有一个组织侧观察:模型做得越快,组织越容易想“什么都仿一下”。资源有限时,要反过来问:这次仿真的 KPI 是什么?只为可达性,就别要求电影级渲染;只为营销信任,就别假装已经完成节拍钉死。目的不清,是仿真预算的另一种花法错误。

他们还提到一个速度变化:大约一年前,做一个常规仿真模型可能要 1 到 2 周;后来团队能做到平均每周 2 到 3 个概念级仿真。速度快了是好事,也更考验选题。能量产概念,不代表每个概念都该做满联调精度。该浅则浅,该深则深,才是预算纪律。

落到深圳一类制造现场,还可以再加一条土办法:立项会上不先看宣传片,先看验收表。表上没有缓冲、混流、联调、真机校准四行,就不进采购流程。这一条很笨,但比听完一小时渲染再拍板要稳。

若你是老板,不妨把仿真预算拆成三笔看:概念对齐一笔、整线验证一笔、软硬联调一笔。三笔里哪一笔是空的,风险就堆在哪一笔。空的是防撞以外的两笔,就别奇怪为什么线装起来还要大改。

立项会上怎么问供应商,比怎么听宣传片更重要

供应商进门,通常先放片子。你可以让他把遥控器放下,先答八个问题。

第一,这次仿真的目的写成一句话是什么?是对齐需求、验证吞吐,还是联调接口?目的写不清,后面所有漂亮画面都可能是偏航。

第二,模型里有没有真实物料流?有没有空箱、不良品、换型、插单?没有,就还是单机秀。

第三,验收看哪几条?请写成可勾选的表,不要写成“效果良好”。

第四,关键节拍以谁为准?通用仿真,还是原厂控制器,还是真机标定?含糊的,后续一定吵。

第五,联调接到哪一层?只接到动画,还是接到 PLC 与机器人程序?接不到程序,就别承诺“虚拟调试已经完成”。

第六,模型资产归谁?项目结束后,工厂能不能留下可改的模型,还是只剩一段不能改的视频?

第七,同一套模型会不会分给销售、项目、电气三边用?若三边各建各的,重复成本会藏进下一单。

第八,快节拍偏差怎么写进合同?写得进去,才算专业;写不进去,多半在赌你不懂。

八问听着啰嗦。可仿真项目最贵的不是许可证,是进场后的沉默成本:产线停、人等着、模具改、客户交期抖。八问能挡下不少气氛型采购,就已经值回开会时间。

有人会反问:我们厂小,也值得搞这么全吗?值得的不是“全”,是“切得准”。产量稳定、品种单一、节拍不苛刻的线,概念对齐加整线物流可能就够。品种多、插单密、还要不停线改配方的线,联调那一笔就不该省。规模不是唯一尺子,复杂度才是。

也有人担心:仿真会不会让团队更不敢拍板?会,如果把它当免责工具。不该。仿真是把假设摊开的工具,不是替老板做决定的工具。模型跑出风险,仍然要有人签字选方案 A 还是方案 B。没有主责人的仿真,最后会变成人人有权质疑、无人有权收口。

再补一个财务视角。仿真费用放在哪里,常常决定它被怎么用。若整笔费用挂在“市场宣传”或“标书包装”,团队自然追求好看;若挂在“工程验证/试制风险”,团队才会追求暴露问题。预算科目看起来像财务分类,实际是行为指挥棒。想买决策,就把科目写成决策。

还有一种内部扯皮很常见:自动化说仿真归他们,IT 说数字孪生归他们,销售说演示归他们。三方抢的是使用权,没人抢验收责任。结果模型越来越多,能指导停线决策的反而变少。解法不复杂:指定一个业务主责人,对“这次仿真要回答的经营问题”签字;工具归属可以商量,问题归属不能空着。

最后说句难听的。工厂数字化里,仿真不是唯一容易买成气氛的东西。MES 大屏、AI 看板、漂亮数字孪生展厅,都可能犯同一病:展示替代验证。仿真只是把这个病表现得更直观,因为动画太容易让人误以为“已经验证过了”。把这篇的验收纪律迁到别的数字化采购上,同样好用。

若把时间拉长看,仿真预算还会碰到第二波浪费:第一波是买错验收;第二波是模型建完没人养。项目验收一过,模型锁进网盘,下次换型又从零开始。养模型不需要养一个很大的部门,但需要固定节奏:谁更新、多久同步一次现场变更、哪次变更必须回流模型。没有养护口径,去年花的钱今年就折旧成文物。

研讨会里提到组织提速之后更容易“什么都想仿”。这和中国工厂上系统时的冲动很像:一兴奋就全上,一受挫就全停。更稳的节奏是选题制。每个季度只挑两三个最贵的不确定问题做仿真,做完必须留下风险清单和验收结论,再决定下一季仿什么。选题制看起来慢,实际比“全年仿真很忙、决策没什么变化”更省。

若还想更落地一点,可以把选题压成三类问题单。第一类:布局类,问通道、工位、缓冲位置。第二类:产能类,问混流、换型、长跑产量。第三类:接口类,问 PLC、机器人程序、配方变更。每季三类里各最多挑一个最贵的不确定点。挑多了,团队一定又回到“什么都仿一点、什么都仿不透”。

别追求仿真很忙。

追求仿真很准地打中贵问题。

把这套纪律坚持两个季度,你会看到一个变化:仿真会议变短,决策变快。不是因为模型更炫,是因为大家开始带着问题进门,而不是带着片子进门。片子可以后放;问题必须先写在白板上。

若你现在手头正好有一个自动化技改在招标,不妨立刻做一件小事:把本文末尾那张表贴进招标附件,要求投标方按四行逐条回应。谁回应得具体,谁就更可能真的做过整线验证;谁只会回“支持数字孪生、支持仿真优化”,多半还在卖气氛。附件多一页,现场少停一周,这笔账通常划算。

一张表带走:该验什么,不该指望什么

下面这张表,建议直接截图进立项群。

该验的,是决策;不该指望的,是幻想。分不清这两列,仿真很容易变成“花了钱的安慰剂”。

对我们而言,判断一家工厂仿真项目值不值,很少先看软件品牌徽标,先看验收表有没有把缓冲、混流、联调和真机校准写进去。表在,钱才有地方站;表不在,预算只会站在防撞这一栏里,看起来尽责,实际只做了半截。

据 Visual Components 公开网络研讨会的路径很清楚:从静态布局和单机机器人,走到整线过程仿真,再走到软硬联调,最后诚实承认快节拍下的偏差。中国工厂不必原样复制某一家集成商的工具栈,但值得复制这条提问顺序。

先问钱花在哪,再问软件叫什么。

顺序反了,钱就容易白花在没用的地方。

这也是这篇同时适合头条阅读和官网检索的原因:钩子在花钱决策,答案在验收纪律,不是又一篇软件说明书。读者若只带走一句,带走这句就够:仿真定方向,真机定数字;预算别停在防撞这一栏。

以上内容基于公开网络研讨会信息与行业观察,旨在讨论工厂仿真预算的决策逻辑,不构成投资建议,也不构成对任何软件或集成商的采购建议。具体项目仍要以现场工况、合同验收条款和真机标定为准。工厂情况不同,验收表也应按产线复杂度裁剪,不可把本文当作万能模板照搬。

该验什么(决策项)不该指望什么(幻想项)对应动作
整线物料流、缓冲长度、换型扰动只看机器人会不会撞就算验收通过概念阶段就把物流和异常回流放进模型
混流吞吐与长跑堵点Excel 理论节拍等于稳产产量用颜色区分多品种,跑长周期观察缓冲
真 PLC + 真机器人程序夹着仿真联调纯动画好看就等于接口已对上新配方/新垛型先联调,再上在产线
快节拍关键数字以真机/原厂控制器为准通用仿真给出零点几秒级绝对节拍仿真定方向,真机定数字
